水泥窑头罩耐火材料施工技术要点解析

日期:2025-08-11 浏览:3

水泥窑头罩耐火材料施工技术要点解析

水泥回转窑的窑头罩是连接窑体与冷却机、承受高温熟料冲击和热辐射的关键区域。其耐火材料内衬的稳定性和寿命,直接关系到整条生产线的运行效率与安全。因此,掌握其正确的施工方法,无论是采用整体浇注还是砖砌工艺,都显得至关重要。本文将对窑头罩耐火材料的两种主流施工方案进行技术拆解。

一、 整体浇注施工方案

整体浇注施工以其良好的整体性、气密性著称,适用于结构复杂的部位。其施工质量的核心在于锚固件的设置、浇注料的致密以及烘烤过程中水蒸气的有效排出。

1. 墙体浇注施工要点:排气与防水

墙体浇注料在加热烘烤阶段会释放大量水蒸气,如果不能顺畅排出,内部蒸汽压力骤升极易引发衬体结构的爆裂。因此,预留排气孔是施工的重中之重。

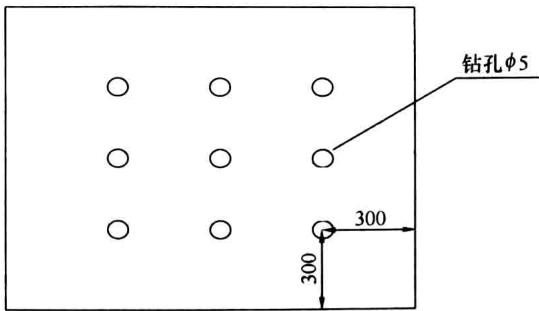

  • 排气孔设置:通常采用冲击钻进行钻孔,孔间距控制在 300mm x 300mm。为防止浇注料堵塞孔道,可将直径为 Φ5mm 的木条嵌入孔内,嵌入深度约为浇注料总厚度的一半。烘烤时木条烧毁,形成永久性排气通道(见图1、图2)。
  • 后期维护:浇注孔封闭后,仍需保留至少8个通气孔,并必须对其进行防水处理,防止雨水侵入,影响隔热层性能。

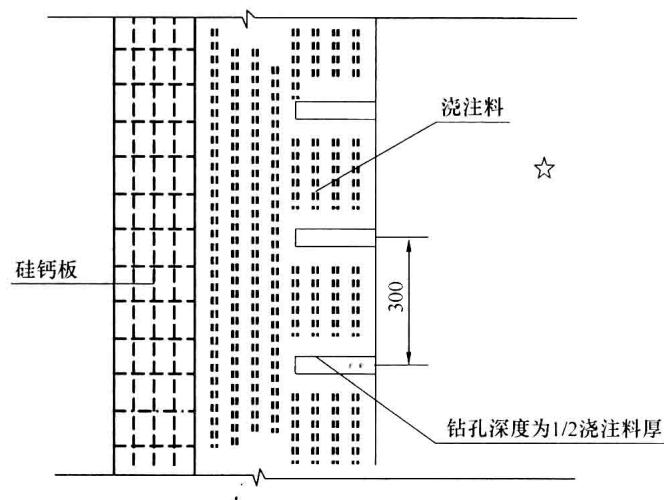

图1 窑门罩墙体浇注料表面排气孔预留示意图(mm)


图2 窑门罩墙体浇注料表面排气孔留设示意图(mm)

2. 顶棚浇注施工专项方案

顶棚部位需承受自重和高温双重考验,施工工序更为复杂,需严格遵循步骤进行。

  1. 锚固系统:采用挂式锚固件,以 250mm x 250mm 的间距焊接到 L70 x 70 的角钢上。这些角钢则沿纵向焊接在窑头罩原有的工字钢结构上,形成牢固的支撑骨架。
  2. 支模与隔离:从下方进行支模。在支模前,需在四周与旧浇注料接触的垂直面上,使用高温粘结粉(如BP-1)粘贴一层F10硅酸铝纤维棉,作为新旧材料之间的膨胀缓冲层。
  3. 分步浇注:为保证施工质量,浇注工作应按预定顺序进行(如图3中的A-F区)。每完成一个区域的浇注,其端面同样需要粘贴F10硅酸铝纤维棉进行隔离。
  4. 复合隔热层:在浇注过程中或浇注完成后,需铺设H100硅酸钙板,或直接覆盖浇注一层厚度为 δ=100mm 的高强轻质隔热浇注料(如HN-1.3或Q-1.3),形成复合保温结构。
  5. 外部防护:浇注作业全部结束后,用 δ=3mm 的普通钢板覆盖其表面,搭接处务必做好防水密封。最后,在钢板上割孔并焊接钢管,作为最终的透气孔。

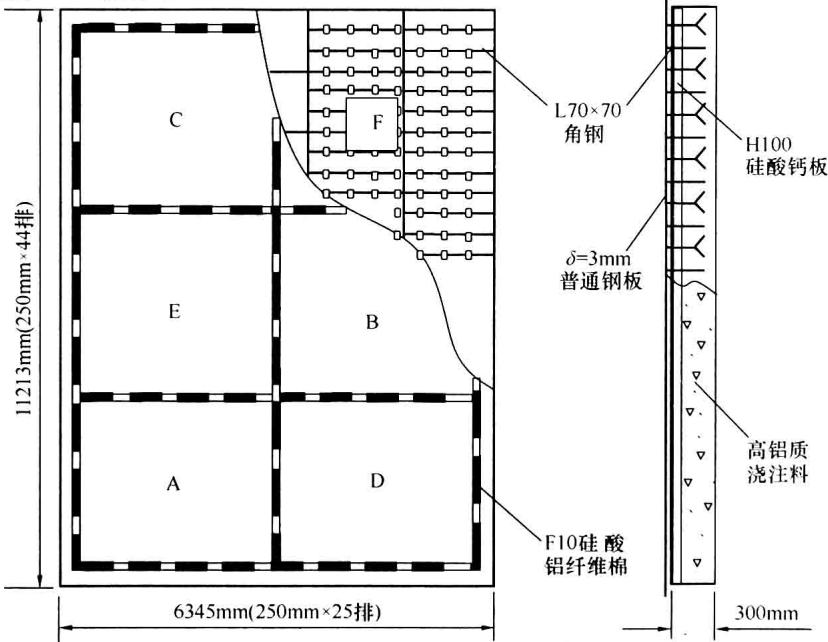

图3 窑门罩墙体浇注料施工示意图

二、 窑门罩拱顶砖砌筑方案

砖砌筑是另一种传统而可靠的施工方式,尤其适用于拱顶结构。它对施工精度、砖形配比和砌筑顺序有着极高的要求。

1. 基础构件:托砖板的维护

托砖板是整个拱顶砖的承重基础。当两侧(S、N侧)的托砖板因高温烧损,其厚度减少超过原厚度的1/2时,必须进行更换或修复。标准规格为 4150mm x 330mm x 10mm。若检修时间充裕,应将旧板彻底割除后焊接新板;若时间紧张,也可将新板直接焊接在旧板之上,但必须保证三边满焊且工作面平整。

2. 核心工序:耐火砖的精准砌筑

拱顶通常由多环耐火砖构成,以本例中的17环拱顶为例,其砌筑过程需遵循以下技术要点:

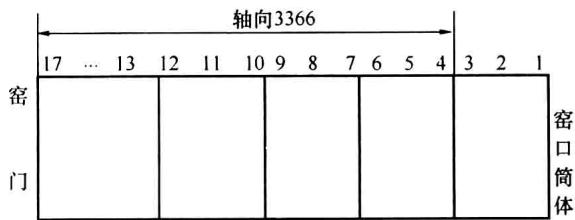

图4 窑门罩拱顶耐火砖砌筑示意图(mm)

  • 基准放线:砌筑前必须进行精确放线,沿轴向放出三条基准线,环向放出四条。所有砌筑工作均需以此为准,这是保证拱形规整的前提。
  • 砌筑细节
    • 起砌环(第1环):通常需要搭配不同型号的砖块(如114块H-2砖与6块H-3砖)来构建初始弧度。
    • 预处理:由于罩壳靠近窑口一侧存在加强筋,砌筑前应进行干铺,以精确调整灰缝。同时,如果托砖板是叠焊的,其上方的耐火砖需进行适当的机械加工以确保平整。
    • 斜度调整环(第2、3环):为适应窑筒体存在的4%倾斜度,需通过这两环砖的加工(第2环用定型砖,第3环用加工砖)来调整长度,以便后续环砖能采用标准长度(230mm)进行砌筑。
    • 锁砖砌筑:锁砖是保证拱顶结构自锁和稳定的关键。其安放位置必须在离垂线30°以外的区域,且必须与标准砖间隔砌筑,严禁连用(如图5)。为确保位置准确,强烈建议先干铺定位,再带火泥正式砌筑。
    • 主体环(第4-17环):这部分主要采用标准砖(如115块H-1砖/环),砖块以不加工为宜,以保证整体强度和规整性。封顶锁砖的砌筑方式同上。
    • 铁板楔紧:砌筑完成后,需打入铁板锁紧。第1至15环的铁板从侧面(轴向)楔入;而最顶部的第16、17环,则需从上方的人孔门位置楔入。铁板应与耐火砖间隔分布。
  • 预留孔洞:需在第9环砖的边缘位置预留3个窑头测压孔,孔径 Φ60.5mm,呈60°间隔分布。通常为圆孔,特殊情况也可用方孔替代。
  • 过程控制:若采用滑模砌筑,施工过程中必须严密监控,防止模板支架发生变形或移位。


图5 锁1砖示意图

从上述砌筑过程的复杂性可见,每一环、每一块砖的尺寸、位置和砌筑质量都直接决定了整个拱顶的结构安全与使用寿命。因此,对所用耐火砖、火泥等材料的物理化学性能进行严格的质量控制,是施工前的必要环节。 精工博研测试技术(河南)有限公司(原郑州三磨所国家磨料磨具质量检验检测中心),央企,国字头检测机构,专业的权威第三方检测机构,专业检测耐火材料性能检测,可靠准确。欢迎沟通交流,电话19939716636

3. 辅助工序:隔热层的同步施工

在工作层耐火砖之上,还需砌筑一层厚度为114mm的隔热砖,以减少热损失。

  • 同心砌筑:隔热层采用隔热火泥,通常需要搭配几种不同楔形角度的砖(如 230 x 114 x 55/65, 60/6565/65)来与工作层同心砌筑,保证层间紧密贴合。
  • 同步施工:隔热砖的砌筑应与工作层耐火砖同步进行。其上方的间隙用硅酸铝纤维棉等柔性材料填充,这不仅能起到隔热作用,更有利于后续工作层耐火砖的最终楔紧操作。
